Ambalaje din carton: investiția PAFF pentru 2027

Scris de

în

De la pregătirea terenului la ridicarea noii unități PAFF din Ghergani.

La Ghergani, cele patru hale ale noii unități PAFF sunt ridicate și pregătite pentru ultimele lucrări înainte de punerea în funcțiune. Reunite în același amplasament industrial, spațiile vor susține producția de ambalaje din carton și activitățile care o însoțesc.

Este o investiție de 15,8 milioane de lei în producția de ambalaje din carton, realizată la Ghergani, în orașul Răcari, județul Dâmbovița. În ultimele luni testăm instalațiile, încheiem recepțiile și obținem avizele necesare pentru punerea în funcțiune, programată pentru 16 decembrie 2026.

PAFF este o afacere de familie care produce ambalaje din carton ondulat din 1993. Am proiectat noua infrastructură pentru separarea mai clară a zonelor de lucru, organizarea fluxului de producție și pregătirea livrărilor către clienții B2B.

O investiție în producția de ambalaje din carton

În munca noastră, fiecare proiect de ambalaje din carton începe cu o conversație despre produs. Vrem să știm ce greutate are, cum va fi transportat, ce trebuie să protejeze și cum ajunge la clientul final. În spatele răspunsului sunt oameni, utilaje, materie primă și un flux de producție care trebuie să funcționeze împreună. De aici pornește investiția PAFF de la Ghergani.

Proiectul cuprinde trei hale metalice prevăzute în documentație pentru depozitare și o hală metalică pentru producție. În organizarea pregătită de PAFF, toate cele patru spații vor susține producția de ambalaje din carton ondulat. Astfel, investiția creează loc pentru un flux mai bine așezat, de la materialele necesare până la ambalajul pregătit pentru livrare.

Valoarea totală a proiectului este de 15.797.231,97 lei, din care finanțarea nerambursabilă maximă este de 8.155.039,10 lei. Proiectul, cod SMIS 326628, este cofinanțat prin Programul Regional Sud-Muntenia 2021–2027. Pentru familia noastră, este o decizie pe termen lung, legată direct de continuitatea activității PAFF.

„Investiția intră în ultima etapă procedurală. Cele patru hale sunt pregătite pentru activități de producție, iar până la data programată pentru PIF, 16 decembrie, ne concentrăm pe probe, recepții și avize. După punerea în funcțiune vom comunica rezultate măsurate.”

Popa Florian, administrator PAFF S.R.L.

Un proiect crescut acasă, pas cu pas

PAFF este afacerea familiei noastre. La Ghergani pregătim spațiile în care echipa va putea continua munca începută în 1993, cu hale, instalații, platforme și drumuri de acces reunite într-un singur amplasament.

Am ales ca noua unitate să prindă contur aproape de casă, în Dâmbovița. Aici rămânem aproape de echipă, de partenerii din regiune și de activitatea zilnică. Putem urmări direct ce se întâmplă cu o comandă, de la prima discuție până la livrare.

Investiția în noua unitate continuă activitatea pe care o cunoaștem și în care lucrăm zi de zi. Ne oferă o bază industrială mai bine organizată pentru producția de ambalaje din carton și pentru extinderea treptată a activității.

O echipă locală în spatele construcției

La Ghergani am lucrat cu Pegaso Prest, constructorul desemnat pentru execuție. Echipa coordonată de Sorin Grigore are experiență în hale metalice, spații de depozitare și platforme industriale și a coordonat trecerea de la fundații la structură, închideri și infrastructura exterioară.

MECANPETROL din Găești participă în calitate de subcontractor. O parte dintre buloanele de ancorare și plăcile de bază ale stâlpilor au fost realizate în atelierul companiei, iar Pegaso Prod face parte din componenta locală a proiectului.

O parte importantă din competențele necesare proiectului a venit din regiune. Coordonarea rămâne esențială: grăbirea unei etape poate crea probleme în cea următoare, mai ales acolo unde fundațiile, structura și instalațiile trebuie să se întâlnească exact.

Cum a evoluat șantierul de la Ghergani

Am fotografiat șantierul de la primele lucrări și până la amenajările exterioare. Privite în ordine, imaginile arată cum a prins contur noul spațiu pentru producția de ambalaje din carton. La început se vede mai ales terenul. Apoi apar fundațiile, structura metalică începe să contureze halele, iar panourile închid treptat spațiile de lucru.

Investiție în ambalaje din carton: pregătirea terenului PAFF

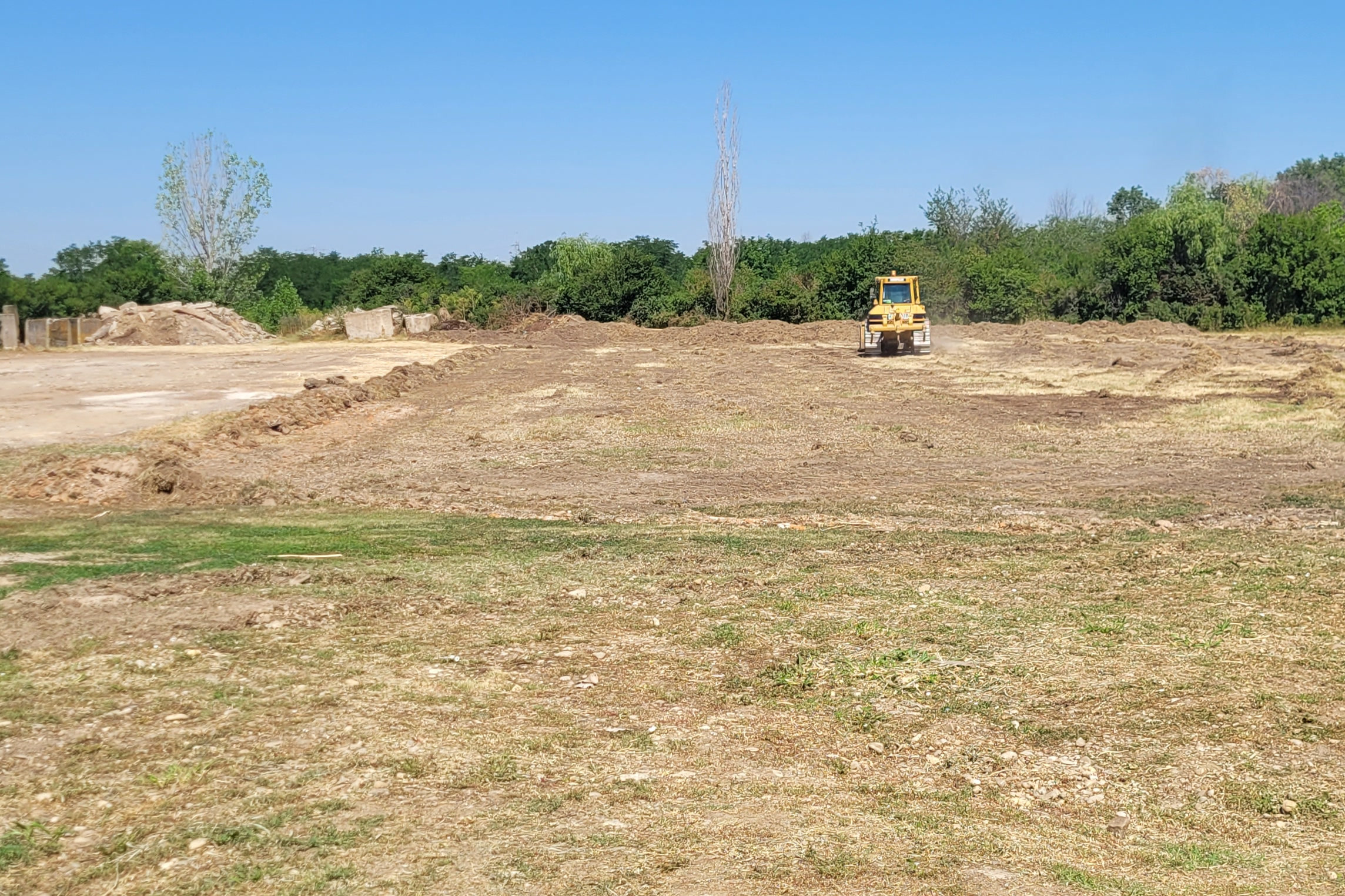

În vara anului 2025 au început pregătirea și nivelarea terenului de la Ghergani.

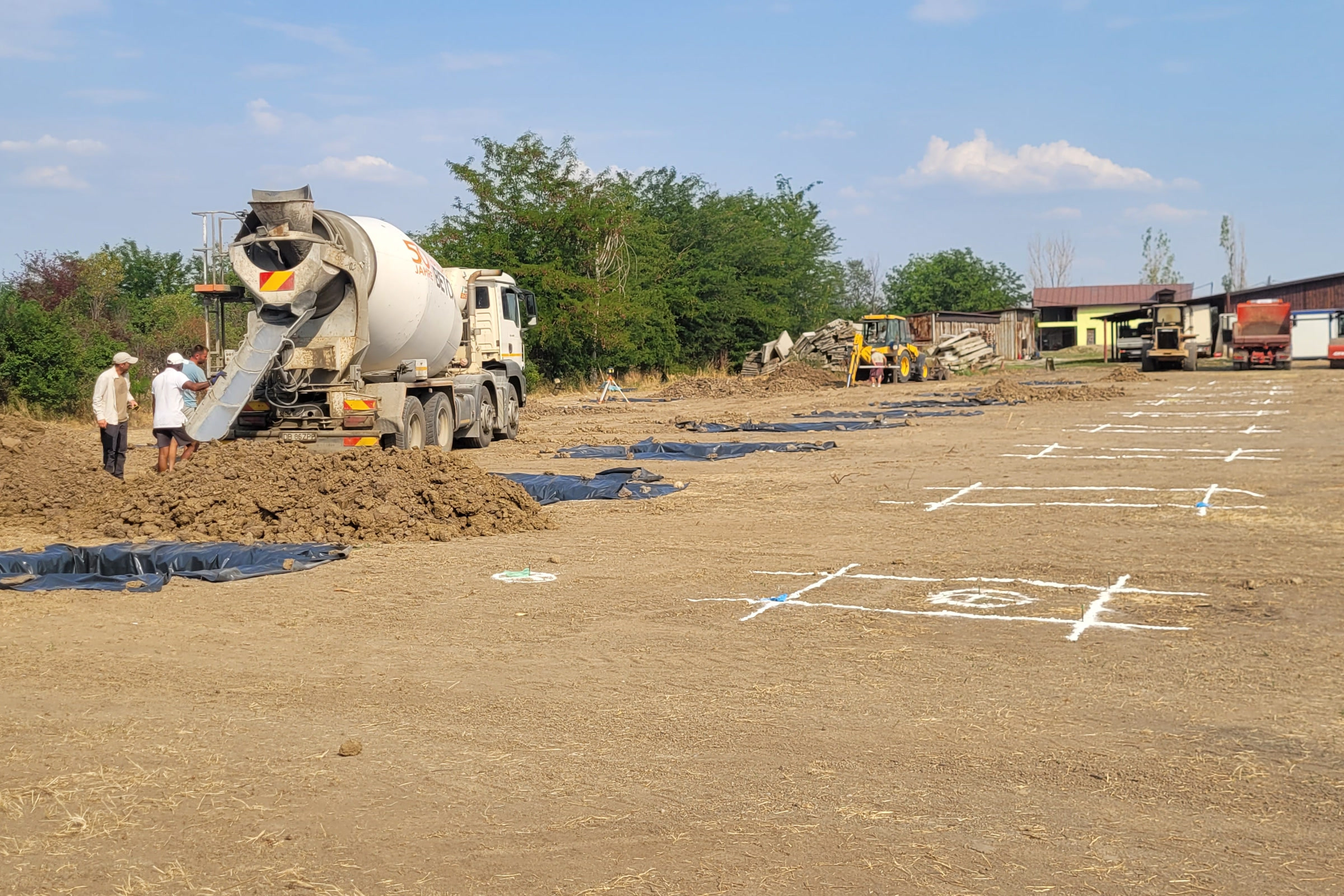

Pregătirea fundațiilor pentru noile hale PAFF
Trasarea și pregătirea fundațiilor au fixat forma viitoarelor hale.

Fundație turnată pe șantierul PAFF din Ghergani
Fundațiile au pregătit trecerea de la lucrările din teren la montajul structurii.

Ridicarea primilor stâlpi a fost momentul în care amploarea proiectului a devenit vizibilă. Fermele metalice au legat structura, iar fiecare nouă deschidere a conturat spațiile în care urmează să se desfășoare activitatea de producție. Pentru echipa PAFF, fotografiile din această perioadă păstrează una dintre cele mai spectaculoase transformări ale amplasamentului.

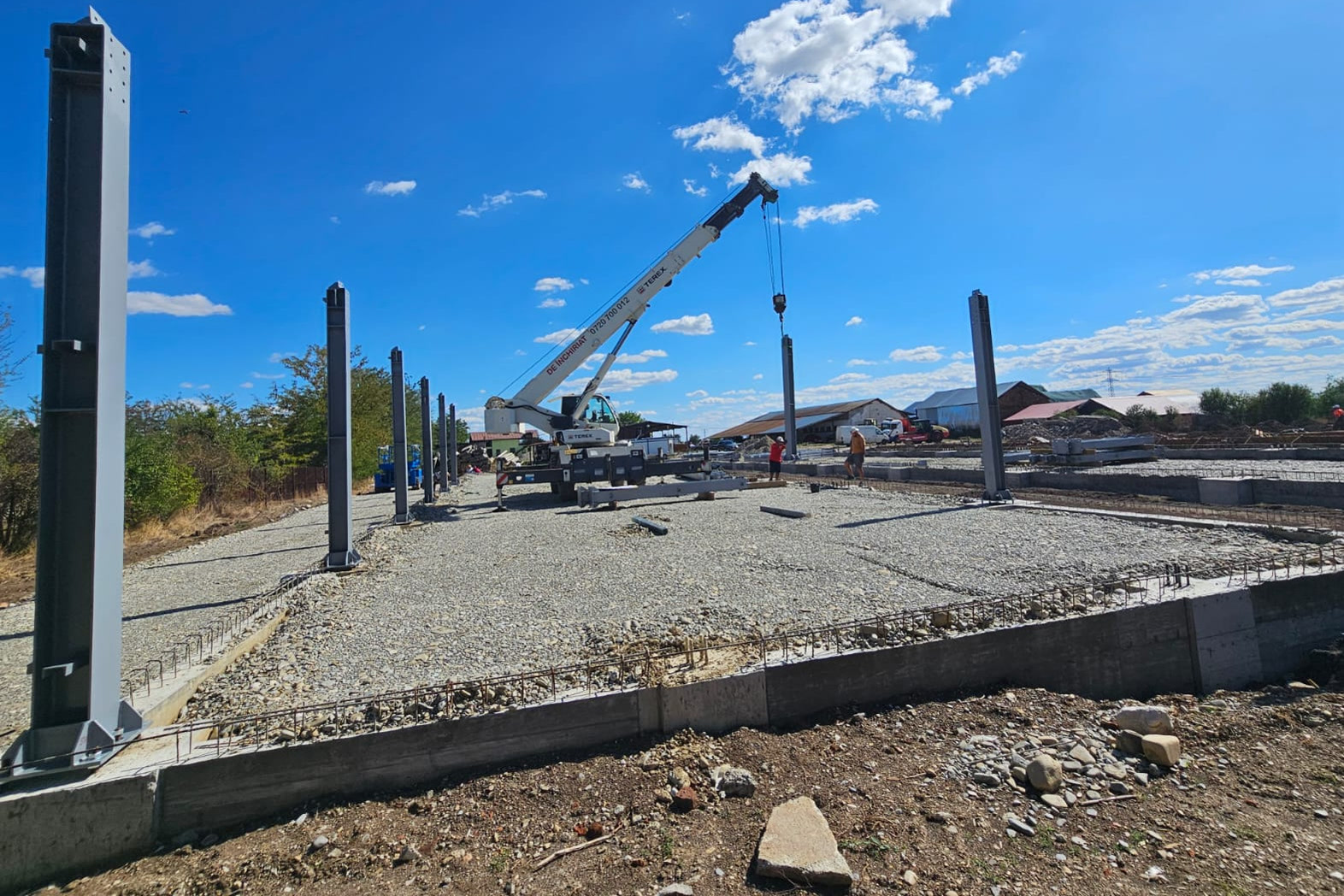

Ridicarea stâlpilor metalici pentru halele PAFF
Primii stâlpi metalici au făcut vizibilă dimensiunea proiectului.

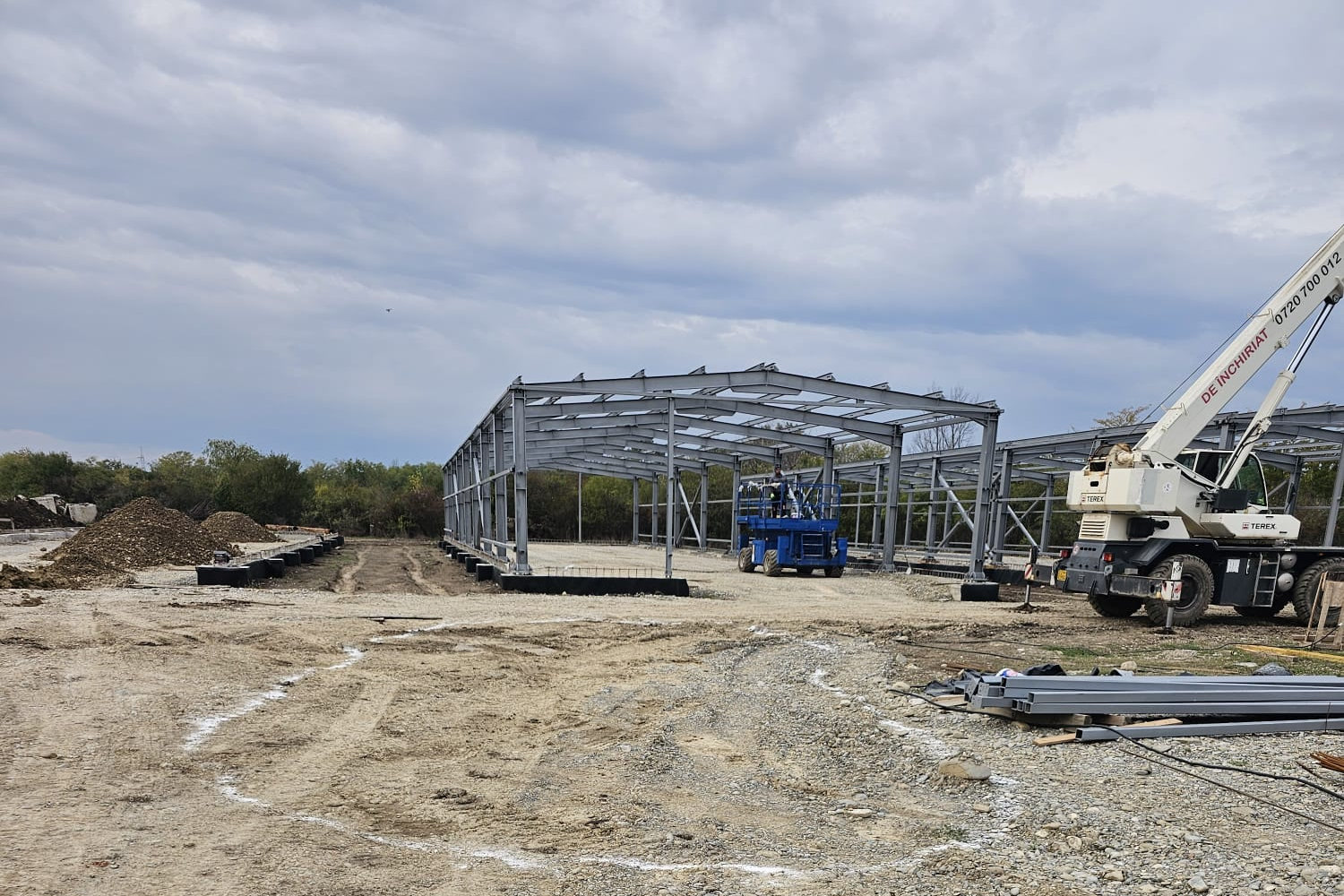

Structura metalică a noilor hale PAFF
Stâlpii și fermele metalice au conturat spațiile noii unități.

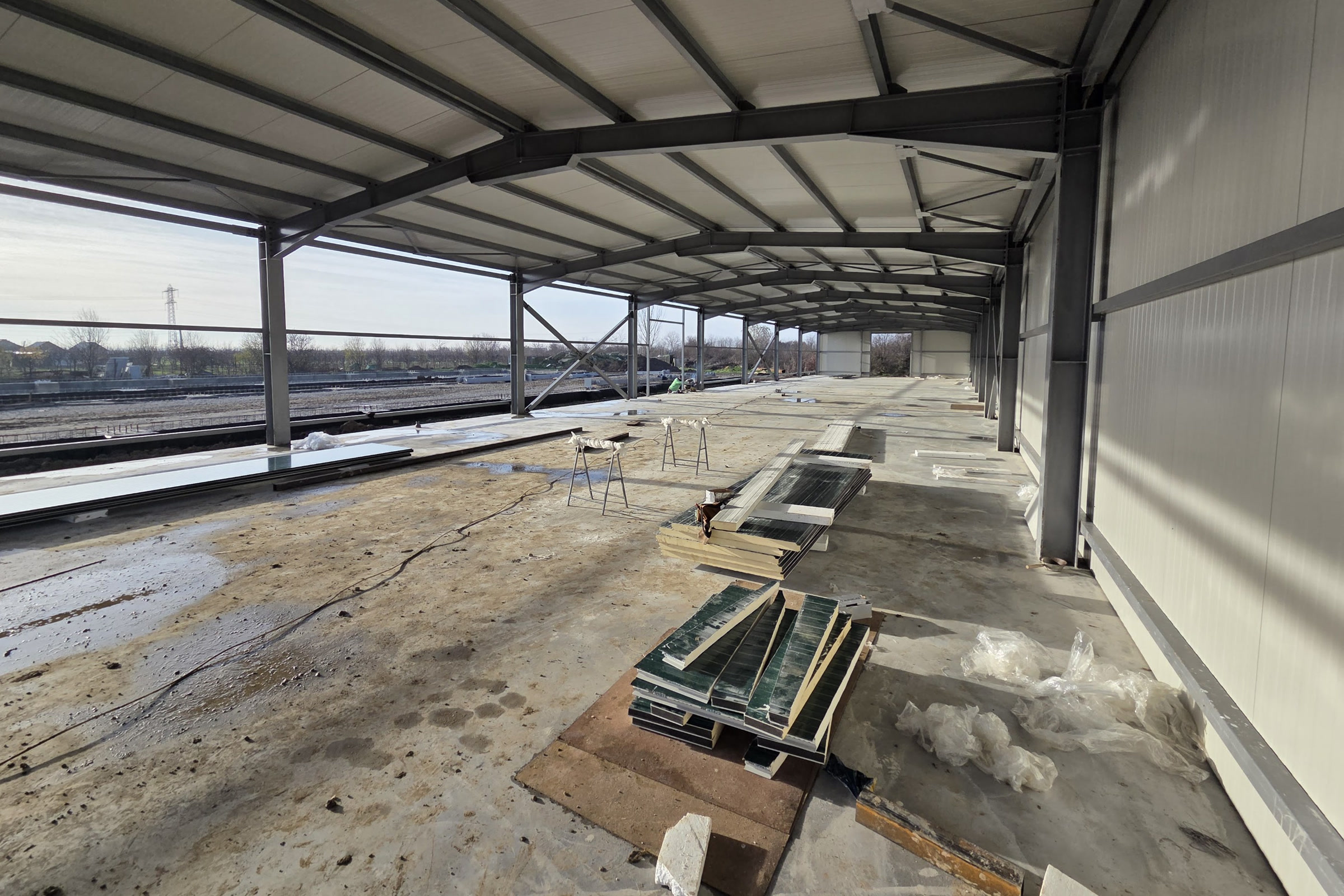

Închiderea halei PAFF cu panouri sandwich
Odată cu montarea panourilor, structura a devenit un spațiu protejat.

Spre final, schimbările sunt mai puțin spectaculoase în fotografii, dar la fel de importante în exploatare. Platformele, drumul de acces și sistemul de gestionare a apelor pluviale leagă halele de restul amplasamentului. Sunt lucrările care fac posibilă circulația oamenilor, a materialelor și a produselor într-un spațiu industrial pregătit pentru activitate.

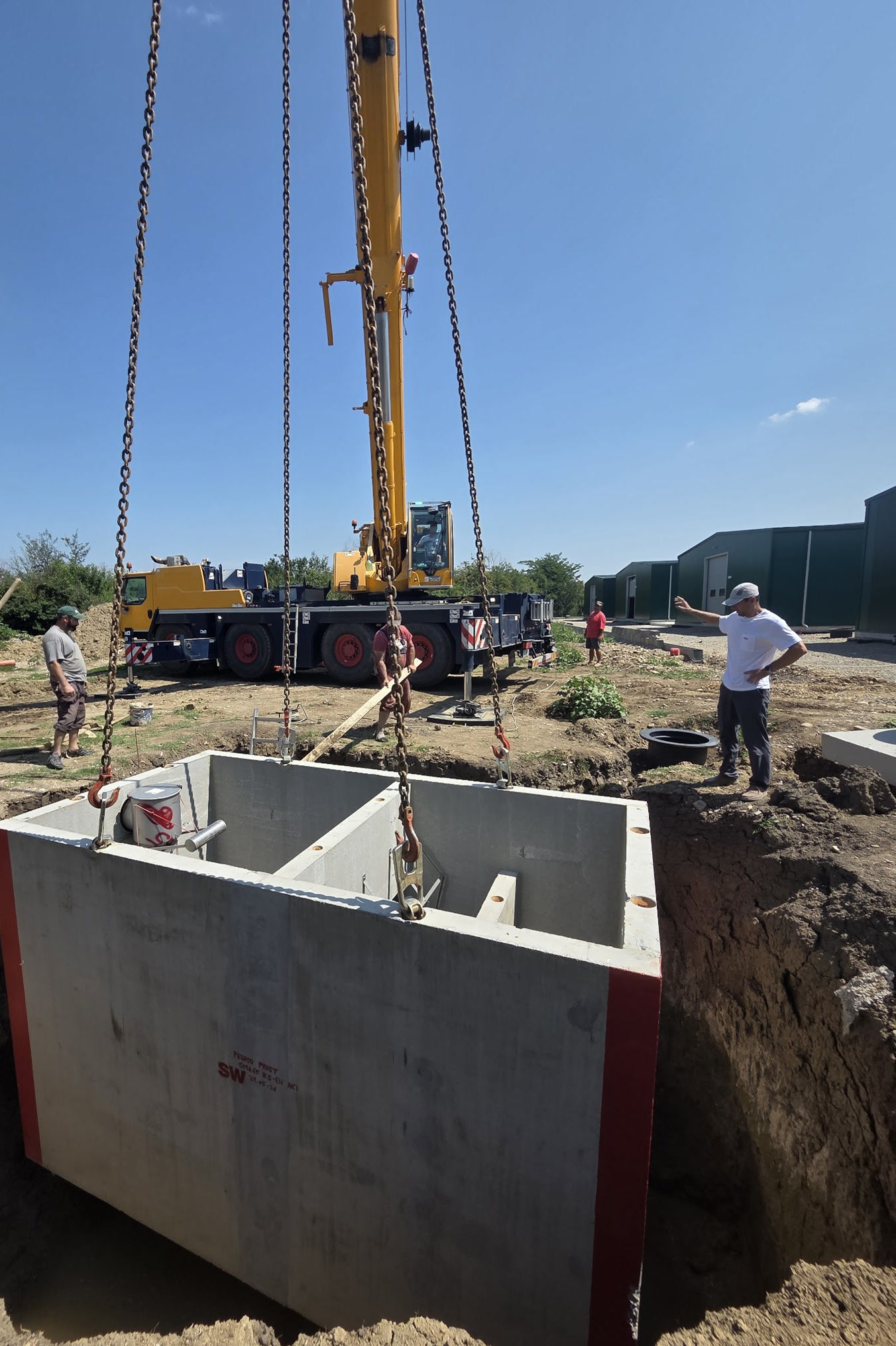

Sistem pentru gestionarea apelor pluviale la PAFF
Infrastructura pentru apele pluviale completează amenajarea amplasamentului.

Drumul de acces al noii unități PAFF din Ghergani
Drumul de acces pregătește legătura dintre hale și viitoarea activitate logistică.

Ce va însemna investiția pentru clienții B2B

Pentru clienții B2B, noile hale creează condițiile pentru un flux mai clar: zone distincte pentru activitățile de producție și cele care le susțin, trasee mai bine organizate pentru materiale și spațiu pentru verificarea și pregătirea livrărilor. Amplasamentul ne permite și să extindem activitatea treptat, pe măsură ce noile spații intră în lucru.

Fiecare comandă pornește în continuare de la produs. Un ambalaj din carton ondulat pentru o piesă industrială are alte cerințe decât unul destinat produselor alimentare, comerțului online sau transportului în loturi mari. Dimensiunile, greutatea, rezistența și traseul logistic stabilesc configurația potrivită.

În noile spații vom organiza activitățile care susțin comenzile de ambalaje din carton, de la pregătirea producției până la expediere. Echipa tehnică va păstra legătura directă cu beneficiarul, iar fluxul mai clar va susține atât comenzile curente, cât și creșterea viitoare a volumului de lucru.

Un amplasament pregătit pentru anii care vin

O unitate de producție modernă nu se oprește la pereții halelor. Proiectul PAFF include rețele electrice, instalații de siguranță la incendiu, platforme, iluminat exterior și infrastructură pentru colectarea apelor pluviale. Toate acestea au fost gândite împreună, astfel încât clădirile să poată funcționa ca un singur amplasament industrial.

Pe acoperișuri, 432 de panouri fotovoltaice de câte 500 W formează un sistem de 216 kWp. Patru invertoare on-grid oferă o putere nominală cumulată de 200 kW, iar proiectul include o capacitate nominală de stocare de 153,6 kWh. Monitorizarea va permite echipei să urmărească felul în care energia este produsă și folosită după intrarea în exploatare.

Pentru două dintre hale, soluția de încălzire și răcire folosește pompe de căldură. Sistemul contribuie la menținerea condițiilor de lucru și folosește aceeași infrastructură electrică susținută de sistemul fotovoltaic.

Producția efectivă de energie și autoconsumul vor putea fi evaluate după pornire. Pentru noi, regula este simplă: măsurăm înainte să promitem.

O investiție susținută prin Programul Regional Sud-Muntenia

Contractul de finanțare nr. 129 a fost semnat la 30 ianuarie 2025. Proiectul este realizat prin Programul Regional Sud-Muntenia 2021–2027, Prioritatea P1, obiectivul specific RSO 1.3, cu sprijin din Fondul European de Dezvoltare Regională și din bugetul național.

Finanțarea nerambursabilă maximă este de 8.155.039,10 lei din valoarea totală de 15.797.231,97 lei. Sprijinul a făcut posibilă realizarea împreună a infrastructurii necesare producției de ambalaje din carton: hale, instalații, platforme, infrastructură energetică și căi de acces.

Am documentat șantierul și publicăm valorile proiectului pentru ca evoluția investiției să poată fi urmărită prin fapte. După punerea în funcțiune vom reveni cu date din activitatea noii unități.

Ultimii pași înainte de pornire

Pe amplasament sunt finalizate cele patru hale, drumul de acces, platformele și infrastructura care le leagă. În etapa rămasă testăm instalațiile, încheiem recepțiile și obținem avizele necesare pentru trecerea de la șantier la producție.

Punerea în funcțiune este programată pentru 16 decembrie 2026. Atunci vom putea arăta cum folosim spațiile, cum sunt organizate fluxurile și ce aduce investiția în activitatea curentă a PAFF.

Familia noastră produce ambalaje din carton de peste trei decenii. Pentru noi, 16 decembrie nu înseamnă o inaugurare care închide povestea, ci o unitate care începe să-și dovedească rostul.

Ai un proiect de ambalare în pregătire? Echipa PAFF poate discuta despre produs, dimensiuni, rezistență, cantități și cerințele logistice ale companiei tale. Descoperă experiența PAFF ca producător de ambalaje pentru clienți B2B și pornește de la nevoia concretă a produsului tău.

Articol semnat de Popa Cosmin, PAFF.
